В Твери начались финальные этапы гидравлических испытаний теплосетей
В Твери на магистральных и разводящих тепловых сетях стартовали завершающие – 13-й и 14-й – этапы гидравлических испытаний. В течение первых двенадцати этапов в городе устранили 378 повреждений на теплотрассах.

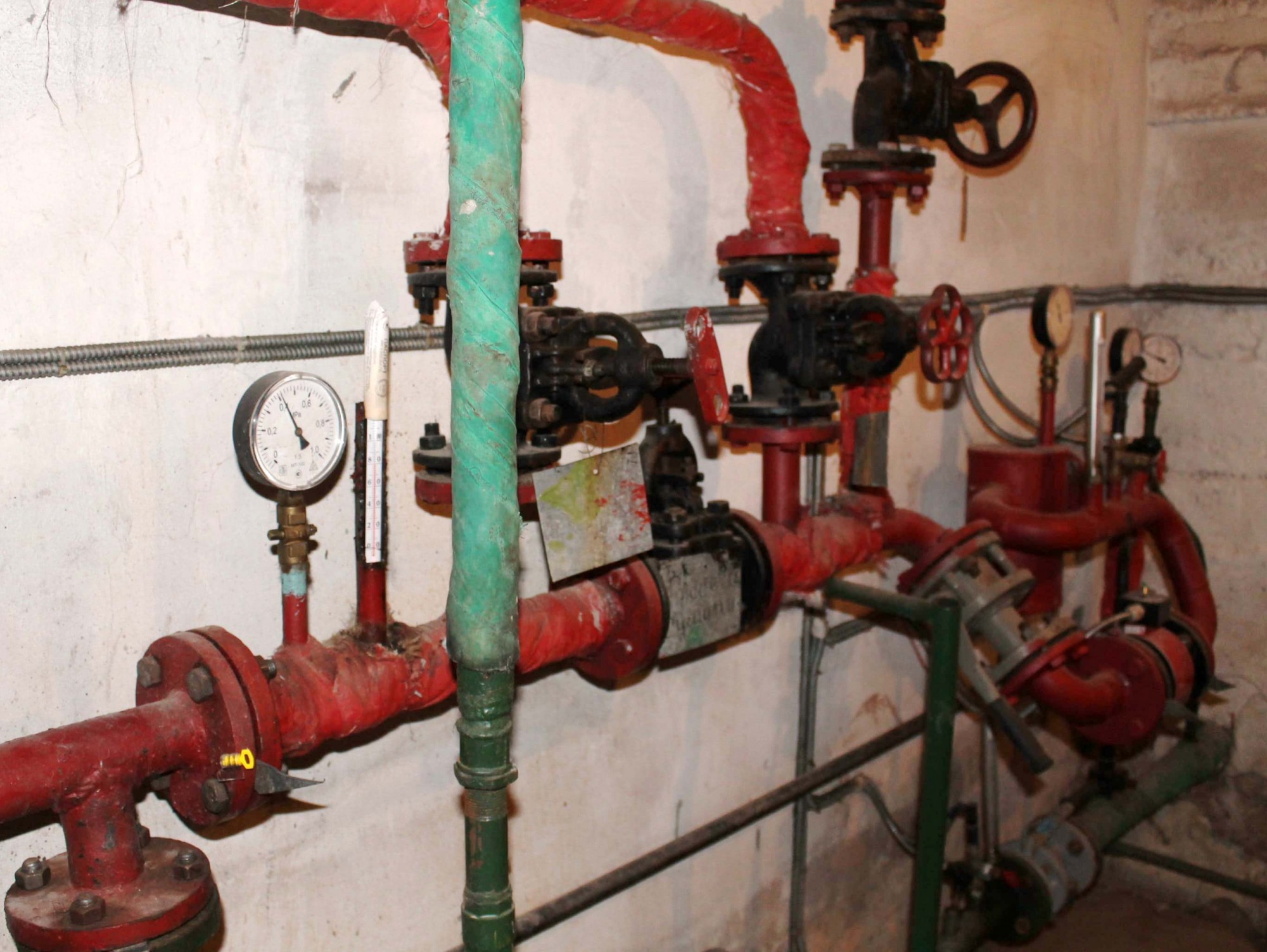

Напомним, что цель проведения гидравлических испытаний – подготовить теплосетевое хозяйство к осенне-зимнему периоду: проверить тепловые сети на прочность и плотность, выявить опасные и наиболее уязвимые их участки для того, чтобы провести их ремонт
Тринадцатый и четырнадцатый этапы затронули участки в Московском и Центральном районах в границах от проспекта Победы до Привокзальной части города. Закончить работы по этим этапам ООО "Тверская генерация" должна 15 и 16 сентября, соответственно на 16 и 17 сентября намечен пуск горячей воды в дома и финал гидравлических испытаний 2020 года.
В рамках прошедших начиная с 1 июня двенадцати этапов гидравлических испытаний выявлено 440 повреждений теплотрасс.
